地下停车场环氧地坪施工工艺
一、基层表面处理
1、首先用打磨机全面打磨,使水泥面干净、粗糙、然后清扫干净,用吸尘器吸净灰尘,有油污的应先用清洗剂洗掉,潮湿处需先烘干。
2、对地表面的空洞和凹陷及裂处应用专业腻子来填补批刮,实干后,打磨吸尘。
(素地处理是树脂地板最为关键的一步,基础处理达标是树脂地坪是否可达标的关键)
二、涂饰强渗透环氧封闭底漆
1、在处理清洁的水泥地表面,辊涂YR-1001环氧封闭底漆一道。
2、YR-1001环氧封闭底漆具有很强的渗透性,增强涂层和基层的附着力,其涂布必须连续,不得间断,涂布量要求达到基层表面刚好饱和。
3、局部漏涂可用刷子补涂,表面多余的底漆必须在下一道工序施工前打磨处理好。
三、批刮环氧树脂砂浆
1、用宇仁牌YR-2001环氧中涂漆加入80-120目石英砂作为环氧批刮料,刮涂一道至两道环氧砂浆,厚度达到1mm-2mm。
2、用宇仁牌YR-2001环氧中涂漆作为环氧批刮料,刮平,打磨,清洁
四、涂饰宇仁牌YR-3001环氧地坪面漆2道
1、涂装前应对中间层用打磨机进行打磨吸尘。
2、实干后有些地面形成后的缺陷,应用批刮料找平、打磨、并吸尘、
清洁后涂面层,保证面层无麻面、漆痕,效果一致。
滚涂宇仁牌YR-3001环氧地坪面漆2道。要求达到整体颜色均匀一致,美观。
3、不允许掉粉,起皮、漏刷、透底、麻面、严重色差。

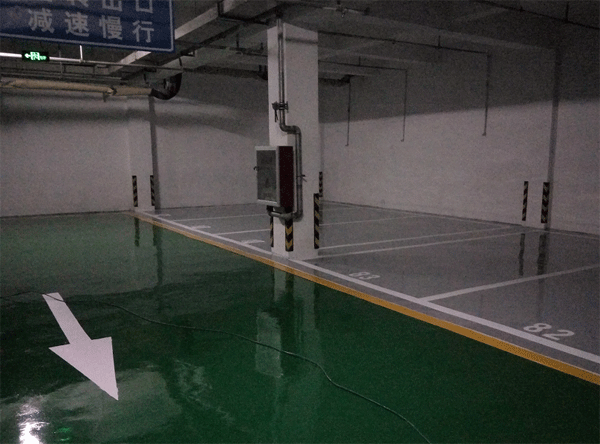

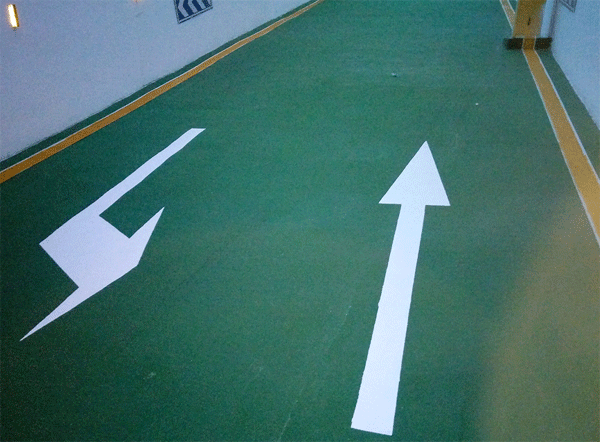

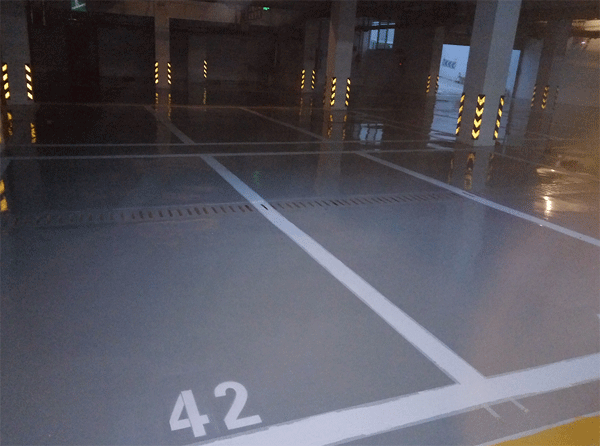

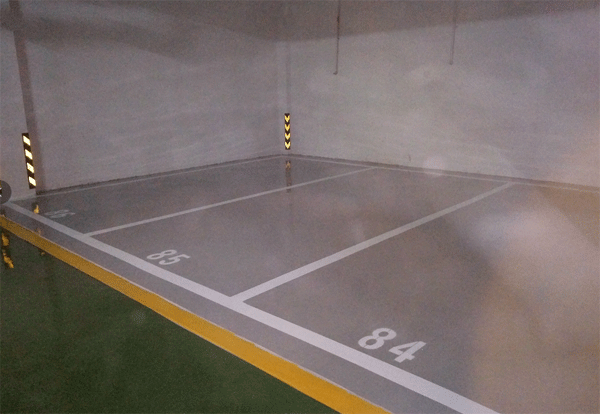

五、按要求的规格划线,要求整齐均一,不能有毛边,接茬。
六、技术指标
项目
指标
干燥时间 ,h
表干
≤4
实干
≤24
粘接强度,Mpa
≥2
邵氏硬度(D型)
≥80
耐冲击性,Kg.cm
50通过
耐磨性(750g/500r,失重,g)
≤0.02
耐水洗
48小时无变化
抗压强度,Mpa
≥70
抗弯强度,Mpa
≥6
拉伸强度,Mpa
≥7
耐30%盐水
13天无变化
耐10%硫酸
56天无变化
耐10%氢氧化钠
56天无变化
耐汽油 ,120#
56天无变化
七、施工管理规范
为了确保施工安全,强化管理,各施工人员必须做到以下几点:
1、 严格遵守甲方各项管理制度和相关安全规定。
2、 进入施工现场,穿戴好安全劳动保护用品,佩戴好工作证。
3、 进出入施工场地,禁带火种、禁止吸烟、酗酒、严禁酒后上班。
4、 讲究卫生,爱护环境,不准高空掷物,施工现场保持整洁,废弃物品不能随意抛弃。
5、 使用机械设备和接触电源,应遵守相关操作规程,,防止发生触电事故。
6、 施工材料按指定的位置放整齐,对会发生化学反应的物品分开放,配置灭火器,并派专人看管 。
7、 工程施工完成后,应及时清理好现场卫生,垃圾放到指定的垃圾场。
8、 维护保养须知在施工完毕后需固化期1天,保养期2天,7天后可堆放重物或行车。
9、 地坪严禁超过2-3H的尖物划刻。
10、地板如发生破损,请与本公司联系,本公司会在24小时内派人员处理。
